台積電宣布在美追加千億美元投資,總額達 2650 億美元

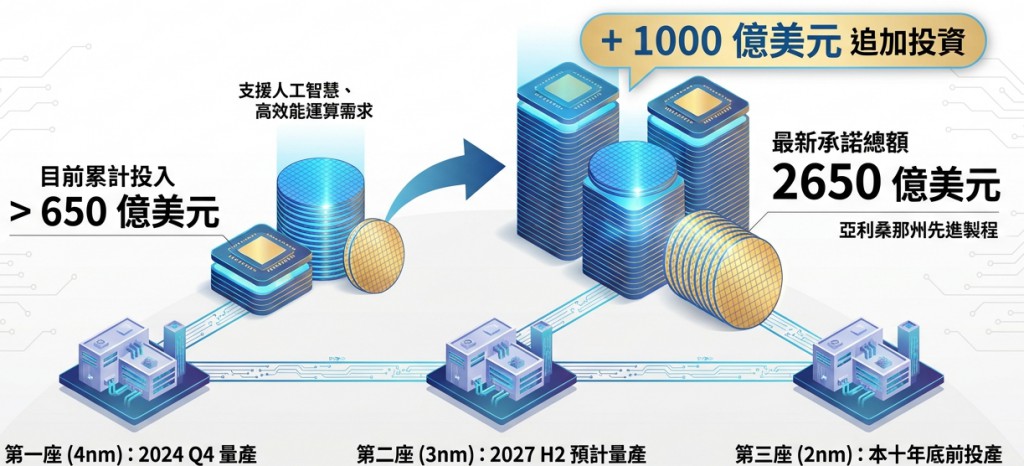

台積電昨日(7/16)在第二季業績法人說明會上宣布追加 1000 億美元在美國投資,總額將達 2650 億美元,計畫在亞利桑那州打造多達 12 座晶圓廠及先進封裝設施。這項龐大承諾被視為台美半導體合作的重要里程碑,但外界也對執行時間表與實際落地進度抱持謹慎態度。

根據台積電與美國政府公布的資訊,這筆新增資金將用於興建四座先進製程晶圓廠、封裝廠以及研發中心,支援人工智慧、高效能運算等需求強勁的領域。台積電董事長魏哲家表示,此舉是為了滿足美國客戶長期需求,並強化美國半導體供應鏈與就業機會。目前台積電已在亞利桑那州有第一座晶圓廠(4 奈米製程)進入量產,第二座(3 奈米)預計 2027 年下半年量產,第三座(2 奈米)則預計在本十年底前投產。

回顧過去投資進展,台積電自 2020 年宣布在亞利桑那州設廠以來,已累計投入超過 650 億美元。第一座 Fab 21 於 2024 年第四季開始量產 4 奈米製程,主要供應 Apple 與 Nvidia 等客戶;第二座 Fab 於 2025 年完成結構建設,目前正加速設備搬入,目標 2027 年下半年進入 3 奈米量產;第三座 Fab 則已在 2025 年破土動工,聚焦 2 奈米與 A16 製程。這些投資不僅帶動當地就業,也讓台積電美國廠的良率表現超越部分預期。


在業績與獲利方面,台積電第二季營收突破 402 億美元,年增超過 30%,主要受惠於人工智慧晶片需求強勁,獲利達 220 億美元以上。公司整體資本支出積極,2026 年預計維持高水準,以因應全球 AI 熱潮。分析師指出,美國擴張雖分散風險,但也面臨人才短缺、供水供電與建廠時程等挑戰。麥肯錫與 SEMI 預估,美國晶片產業到第三座工廠完工時,可能面臨高達 15.7 萬人的專業人才缺口。

這項 2650 億美元的承諾,目前仍像是「概念計畫的大綱」,類似英特爾過去在美國與歐洲的多座工廠計畫多有延宕。台積電過去宣布的投資時間表也曾多次調整,顯示大型半導體廠建設的複雜性。儘管如此,台積電在美國的布局已取得初步成果,第一座廠的量產與客戶導入均順利進行。

對台灣而言,這項美國擴張計畫具有雙重意義。台積電作為台灣經濟命脈與「矽盾」核心,赴美投資有助分散地緣政治風險,尤其在美中科技競爭加劇的背景下,能強化與美國的戰略夥伴關係。然而,大規模資金與技術外移,也引發台灣本土投資與人才流失的討論。台灣政府持續推動國內先進製程擴建,同時透過國際合作,確保供應鏈穩定。
